配電網FA策略是提升供電可靠性和故障處理效率的關鍵技術,主要包括故障檢測、隔離和恢復供電等功能。
主站集中式FA:主站系統根據智能終端上傳的保護信息進行故障定位,制定隔離方案,并輔助恢復非故障區段供電。
就地式FA:主要用于架空線路,配網設備根據預設策略自動隔離故障并恢復非故障區段供電,同時將動作信息上傳至主站。
級差保護整定:合理配置開關級差保護,確保故障精準隔離。
仿真測試:采用主站注入法進行仿真測試,確保FA策略正確性和可靠性。
策略動態調整:針對復雜配電網(如多分支、環網結構),需優化FA策略,如合理配置支線分界FA策略和主干線級差保護。
故障快速隔離:通過全自動FA功能,故障處置時間從15分鐘縮短至1分鐘內,實現秒級隔離。
數字化運維:數字化巡檢,柔性團隊消缺,提升終端消缺質量,確保FA動作穩定。
全域自愈覆蓋:線路FA覆蓋,實現全域自愈。
智能配電網深化:結合大數據和AI技術,優化FA策略,提升配電網的自動化和智能化水平。

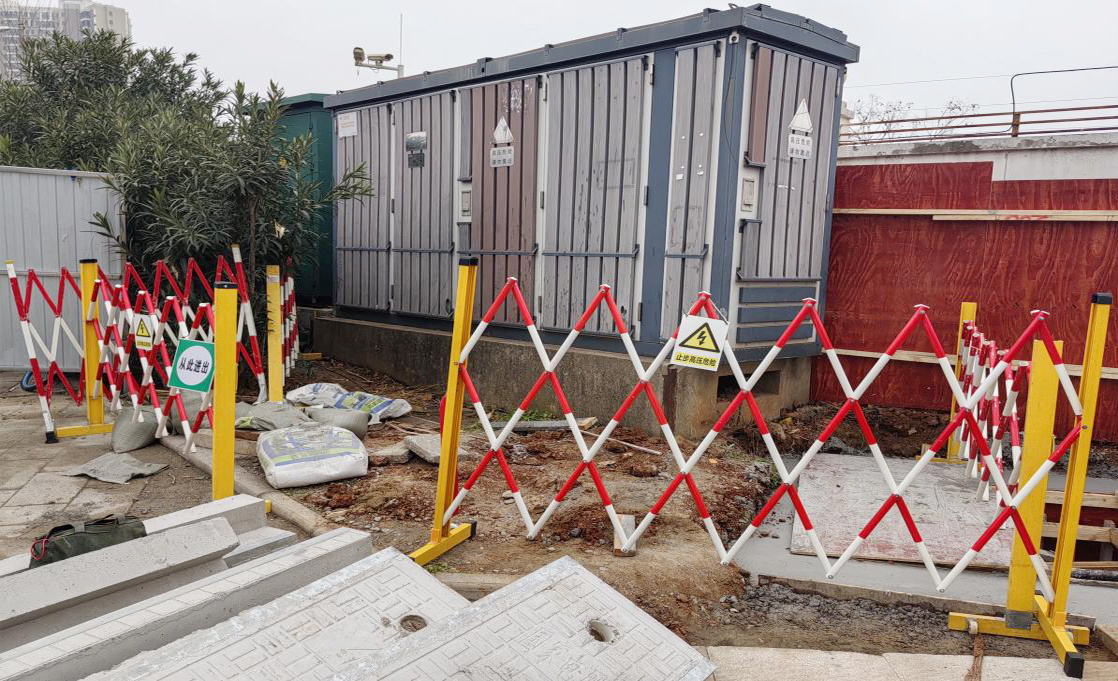

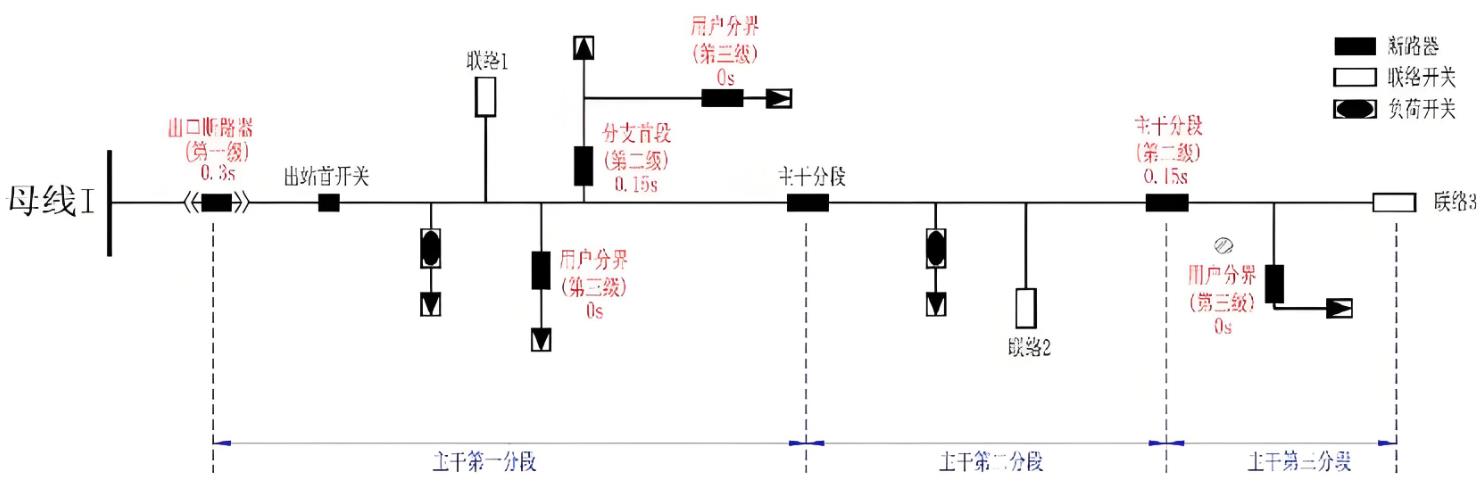

中壓配電線路按照“卡分支,放主線”原則,主線上不設保護,通過饋線自動化實現故障點定位、隔離和非故障段的轉供,分支線通過繼電保護隔離故障。根據此方案,武漢豪邁正維配合某供電公司進行FA策略點位優化。
1)接到具體拆除點位后先填報工作計劃、按照計劃進行勘察。
勘察內容主要包括確認DTU廠家、現場二次供電方式(是否為48V DTU反供電、如果為反送需要帶電源模塊)、核對線路、名稱、編號、現場安全措施、確定搬運路線、電流短接方式和端子樣式等。
2)按照計劃整理資料、開工進行拆除。

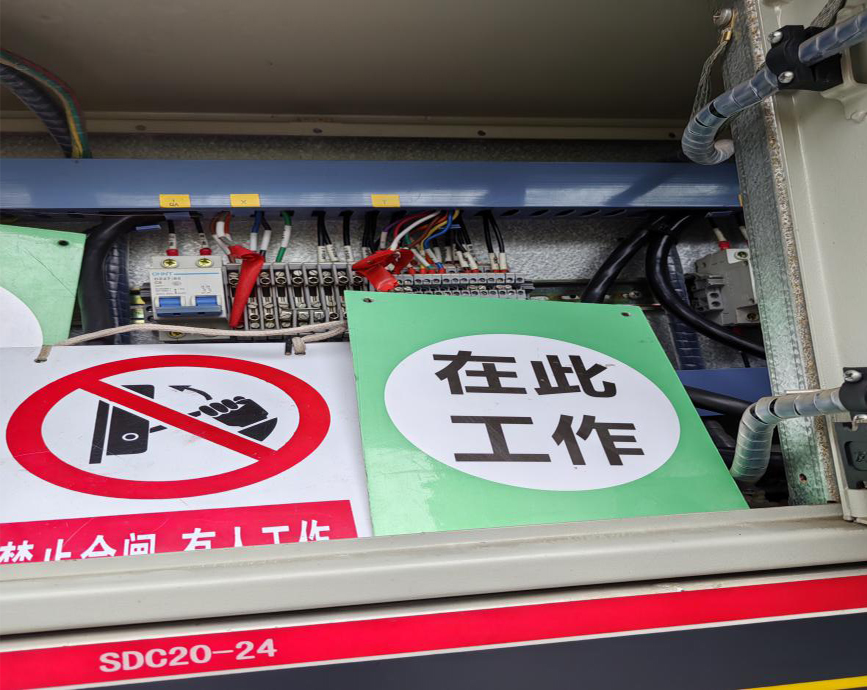

按照工作票安全措施要求進行所有二次空開斷電,電流短接、電壓拆除,其他所有線束進行拆除。
DTU調試主要是倉庫與主站聯調,廠家、調度、施工人員三方配合調試上線,上線后使用配電之星-P2200 配電自動化終端測試儀進行調試,加模擬量給主站完成設備調試。

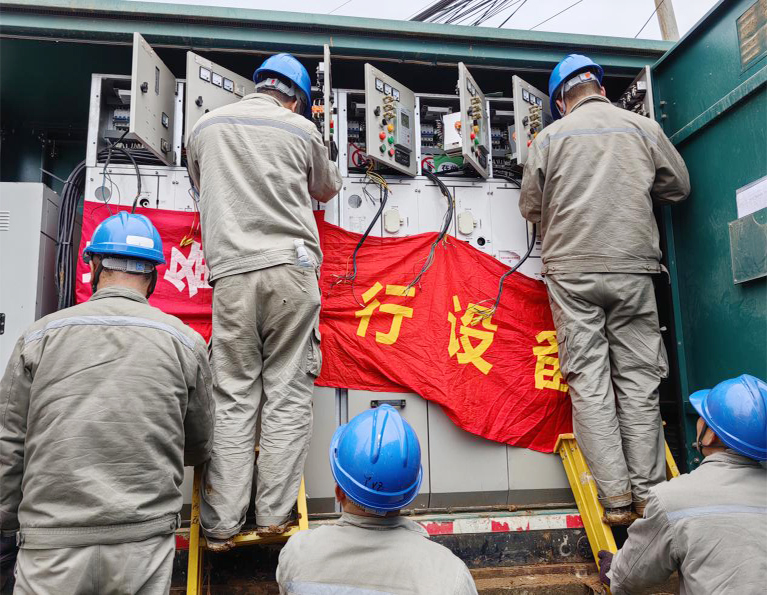

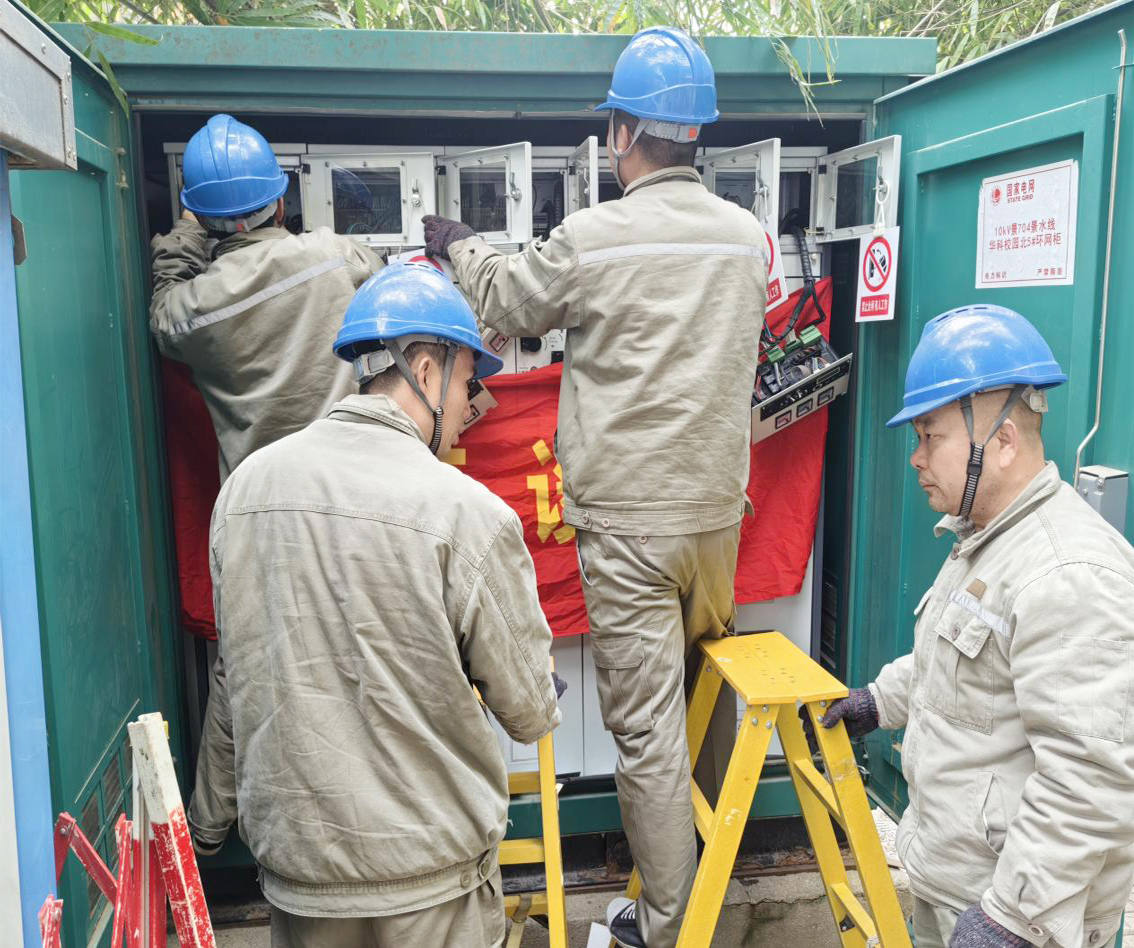

按計劃對主環線路點位設備安裝DTU,嚴格執行工作票制度,按照工作票安全措施把控所有危險點。
保證二次接線時所有空開全部斷開,并做好記錄,電流源不能開路,用短接線進行短接,接線前需要認真核對圖紙,嚴格按圖施工,確保所有點位全部正確。接線時與一次設備保持一定的安全距離,以免誤碰設備并用紅布幔隔開。
施工完成后與主站核對所有間隔遙信點位是否正確,電流是否平衡,確定所有間隔工藝及功能達到驗收標準。
FA策略的實施顯著提升了配電網的供電可靠性,未來將進一步結合新技術,不斷提高配電網自愈能力。
